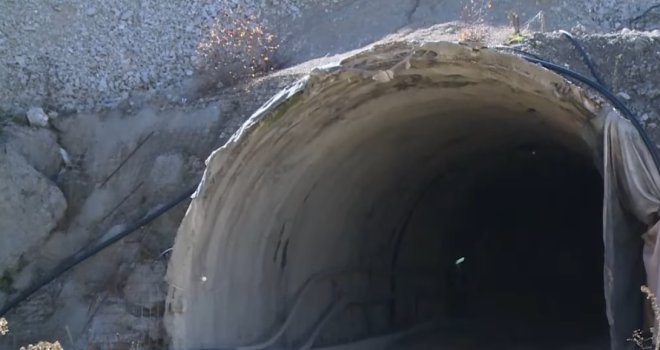

Danas je završeno betoniranje posljednjeg segmenta unutrašnje obloge dovodnog tunela hidroelektrane Dabar, čime je okončana jedna od najvažnijih faza izgradnje ovog impresivnog građevinskog objekta dugog čak 12.125 metara. Riječ je o najdužem hidrotehničkom tunelu na Balkanu i drugom najdužem u jugoistočnoj Evropi.
Ovaj tunel predstavlja ključni dio buduće hidroelektrane Dabar, jednog od najvećih energetskih projekata u Bosni i Hercegovini, čija vrijednost, prema ranije objavljenim ugovorima, iznosi 664 miliona KM, piše BiznisInfo.ba.
Posebno je zanimljivo da je ovaj izuzetno zahtjevan objekat izgradila domaća kompanija Integral Inženjering. Radovi su počeli još 2017. godine, a tunel je probijen u jesen prošle godine, nakon višegodišnjeg rada u složenim geološkim uslovima.
Radnici su radili danonoćno, u tri smjene, a tokom izgradnje u prosjeku je bilo angažovano oko 200 radnika. Razmjere ovog građevinskog poduhvata najbolje ilustruju podaci da je, zajedno s pristupnim tunelima, izvedeno oko 13 kilometara tunelskog iskopa.
Prema podacima objavljenim prilikom prošlogodišnjeg proboja, iskopano je približno 500.000 kubnih metara materijala, dok je do tada ugrađeno oko 150.000 kubnih metara betona. Izgradnju su pratili izuzetno zahtjevni geološki i hidrološki uslovi, a tokom radova život je izgubio jedan radnik.
Investicija od vrijedna 664 miliona KM
Dovodni tunel samo je jedan, ali izuzetno važan dio mnogo većeg hidroenergetskog sistema. Prema podacima koje je u septembru prošle godine iznio ministar energetike i rudarstva Republike Srpske Petar Đokić, ukupna vrijednost projekta HE Dabar iznosi oko 664 miliona KM.
Realizacija projekta obuhvata dva velika građevinska ugovora. Prvi se odnosi na izgradnju glavnog dovodnog tunela s pristupnim tunelima, koji izvodi domaća kompanija Integral Inženjering. Prema informacijama koje je kompanija potvrdila u maju ove godine, vrijednost njenog posla na projektu HE Dabar iznosi 142,5 miliona KM.
Drugi veliki ugovor odnosi se na izgradnju preostalih ključnih objekata hidroenergetskog sistema, a njegova vrijednost iznosi približno 436 miliona KM. Riječ je o ugovoru s kineskom kompanijom China Gezhouba Group, koji obuhvata izgradnju brane Pošćenje, nasipa na Nevesinjskom platou, mašinske zgrade hidroelektrane i odvodnog kanala kroz Dabarsko polje.
Za finansiranje ovog ugovora predviđen je kredit kineske Exim banke, kojim se pokriva 85 posto njegove vrijednosti, dok preostalih 15 posto osigurava domaća strana.
Osim toga, tokom ove godine najavljeno je osiguravanje dodatnih 25 miliona KM za radove koji nisu bili obuhvaćeni osnovnim ugovorima. Najavljeno je i dodatno kreditno zaduženje od oko 50 miliona KM za potrebe eksproprijacije zemljišta. Zbog toga ranije procijenjenu ukupnu vrijednost projekta od 664 miliona KM ne treba smatrati konačnim obračunom svih troškova.
Srce buduće hidroelektrane
Tunel povezuje buduću akumulaciju u Nevesinjskom polju s mašinskom zgradom hidroelektrane u Dabarskom polju. Njegova uloga je omogućiti prevođenje vode između ova dva područja, čime će se stvoriti uslovi za proizvodnju električne energije.
Buduća hidroelektrana imat će snagu od približno 160 megavata, a očekivana godišnja proizvodnja iznosi oko 285 gigavatsati električne energije. Zahvaljujući prevođenju voda, očekuje se i dodatnih 250 gigavatsati proizvodnje na nizvodnim hidroelektranama.
Ukupan očekivani energetski efekat projekta tako bi mogao dostići oko 535 gigavatsati godišnje. Prema ranijim najavama, završetak hidroelektrane očekuje se tokom 2027. godine, dok bi punjenje akumulacije trebalo biti završeno u proljeće 2028. godine.
Završetak betoniranja dovodnog tunela predstavlja važnu prekretnicu u realizaciji projekta koji će značajno povećati hidroenergetske kapacitete Republike Srpske.
